近兩年的威海雙金項目建設已取得階段性成果,今年以來項目建設各項工作穩步推進。隨著9臺1.4米立車、2臺4.5立車、1臺6米銑床、3臺10T行車、1臺50T行車等設備陸續進場并安裝就位,160千伏安的臨時用電已無法滿足車間用電需要,需盡快完成廠區永久用電設施,建立高低壓配電系統。
2023年新年伊始董事長就專門組織召開會議布置了此項工作任務。任務下達后,團隊成員圍繞任務目標立即制定工作計劃并嚴格執行,首先,派專人赴威海市臨港供電局辦理高壓供電申請手續,臨港供電局非常重視立即安排專人對接。經過供電局技術人員實地考察并與公司管理層協商溝通后確定了高壓供電方案。其次,及時選定電力設計單位并簽訂電力設計合同,同時開始考察變壓器、高低壓柜生產廠家以及電力安裝施工單位。經過多方權衡、反復斟酌最終選定合作廠家。與此同時,高低壓配電室也在按規范要求如火如荼建設中。

圖為供電局專業人員正在進行帶電接火作業

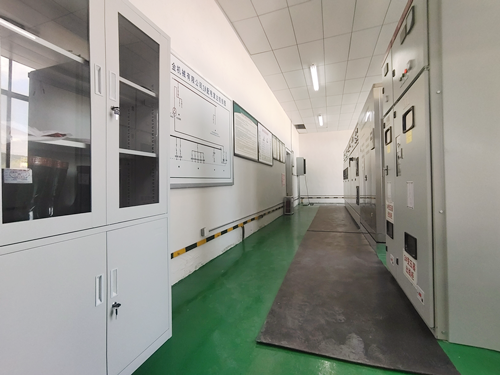

圖為高低壓配電室建設完成
2023年5月底,隨著高低壓配電室建設完成,3臺800千伏安變壓器及配套的高低壓柜陸續入場安裝。至7月底變壓器、高低壓柜全部完成安裝調試,并于8月1日順利通過威海市臨港供電局的驗收。經過安裝公司與供電部門溝通,商定于8月15日正式接線供電。2023年8月15日下午15時供電公司技術人員借助專業帶電登高作業車完成搭火接電作業,將高壓供電成功接入公司高低壓配電系統。通電后,3臺變壓器以及配套的高低壓柜整個高低壓配電系統運行正常。
廠區的正式通電,大容量的高低壓配電系統的建立為公司下半年的投產計劃打下了堅實的基礎。預祝威海雙金早日投產!
